RESUMEN DE TRABAJOS OCTUBRE 2015


RESUMEN POR CIRCUNSCRIPCION

Trabajos realizados en OCTUBRE de 2015


Circ. I: Mantenimiento Planta Urbana Pehuajó
Calles de Barrios: 5 dias
Don Domingo
Fonavi - Acc. Kirchner
Deportivo - Acc. San Martin
El Trote
El Cerrito
Talleres
Cumba
Zona Perrera
Zona Frigorifico
Zona Lopez y Planes
Trabajos con motoniveladora en Planta Urbana Pehuajo para Direccion de Servicios: 23 Días
Trabajos con Retro Pala Cargadora JCB para Direccion de Servicios en Planta Urbana Pehuajó
Cargar suelo y acopiar: 17 Días
Excavar p/cañeria de gas: 3 Días
Colocar tubos de alcantarilla: 3 Días
Excavar p/red cloacal: 6 Días
Colocar tapas a cámaras red cloacal: 4 Días
Trabajos con KOMATSU Direcc.de Hidraulica p/Direccion de Servicios en Pta. Urbana Pehuajó
Excavacion nuevo Parque: Calles Payro - Rawson - Acosta - Gazzotti

Circ. II: Reconstrucción: Red Municipal: 67839 Metros
Red Provincial: 10537 Metros
Planta Urbana Chiclana
Seccion Quintas Chiclana
Nivelar predio De La Peña y trazar calles nuevas
Entre Acc. Kirchner - Acc. San Martin - Venezuela y Pastor Ibañez
Cargadora y motoniveladora: 21 Días
Camion volcador municipal: 601 viajes
Camiones contratados: Nora Beheran: 158.0 Horas
Marco Borio: 113.5 Horas
Eduardo Levalle: 149.5 Horas


Circ. III: Reconstrucción: Red Municipal: 3285 Metros
Red Provincial: 3430 Metros
Nivelar piedra en badenes: 1 Día


Circ. IV: Reconstrucción: Red Provincial: 3899 Metros


Circ. VI: Limpieza p/perforacion busqueda de agua surgente: 1 Día


Circ. VII: Reconstrucción: Red Municipal: 5837 Metros


Circ. VIII: Reconstrucción: Red Municipal: 2120 Metros


Circ. IX: Reconstrucción:
Acceso Delegacion Guanaco
Planta Urbana Guanaco
Acceso Piquer
Acceso Torre de Agua
Seccion Quintas
Barrio Las Ranas
Construccion badenes
Disqueado con Tractor: Red Provincial: 25288 Metros


Circ. X: Reconstrucción: Red Municipal: 6111 Metros
Red Provincial: 5556 Metros


Circ. XI: Reconstrucción: Red Municipal: 50937 Metros
Red Provincial: 20906 Metros
Planta Urbana Nueva Plata: 2 Días


Circ. XII: Reconstrucción: Red Municipal: 20544 Metros
Planta Urbana Fco. Madero: 13 Días
Seccion Quintas Fco. Madero: 3 Días


Circ. XIII: Reconstrucción: Red Municipal: 10793 Metros
Planta Urbana J.J.Paso
Bajada a Ruta Nac.5: 4 Veces
Seccion Quintas J.J.Paso: 4 Días
Obra Red de Gas: Calle colectora a Planta Reductora: 3 Días
Sacar piedras frente Est. De Servicio


Circ. XIV: Reconstrucción: Red Municipal: 5159 Metros
Red Provincial: 7639 Metros
Planta Urbana Magdala: 2 Días
Seccion Quintas Magdala: 1 Día


Circ. XV: Reconstrucción: Red Municipal: 21315 Metros
Red Provincial: 25284 Metros
Planta Urbana M. Cazon: 6 Días
Seccion Quintas M. Cazon: 1 Día


Circ. XVII: Reconstrucción:
Cargar bateas en Canal Jauretche: 14 Días
Extraccion lateral: 7 Días
Colocar tubos: Agostinelli - 8 Tubos de diam.0.60
Traslados con Carreton y Equipo: I. Sosa P/Cargar en Canal frente a San Francisco: 6 Viajes
Traslado Equipo a camino Agostinelli: 3 Viajes
Traslado de tubos: 8 Alcantarillas diametro 0.60


Circ. XVIII: Reconstrucción: Red Provincial: 6902 Metros
Bajar cordones: Red Municipal: 4000 Metros


Circ. XIX: Disqueado con Tractor: Red Municipal: 28433 Metros
Red Provincial: 28789 Metros



RESUMEN GENERAL
Red Municipal: 226373 Metros
Red Provincial: 138230 Metros
T O T A L 364.60 Km.

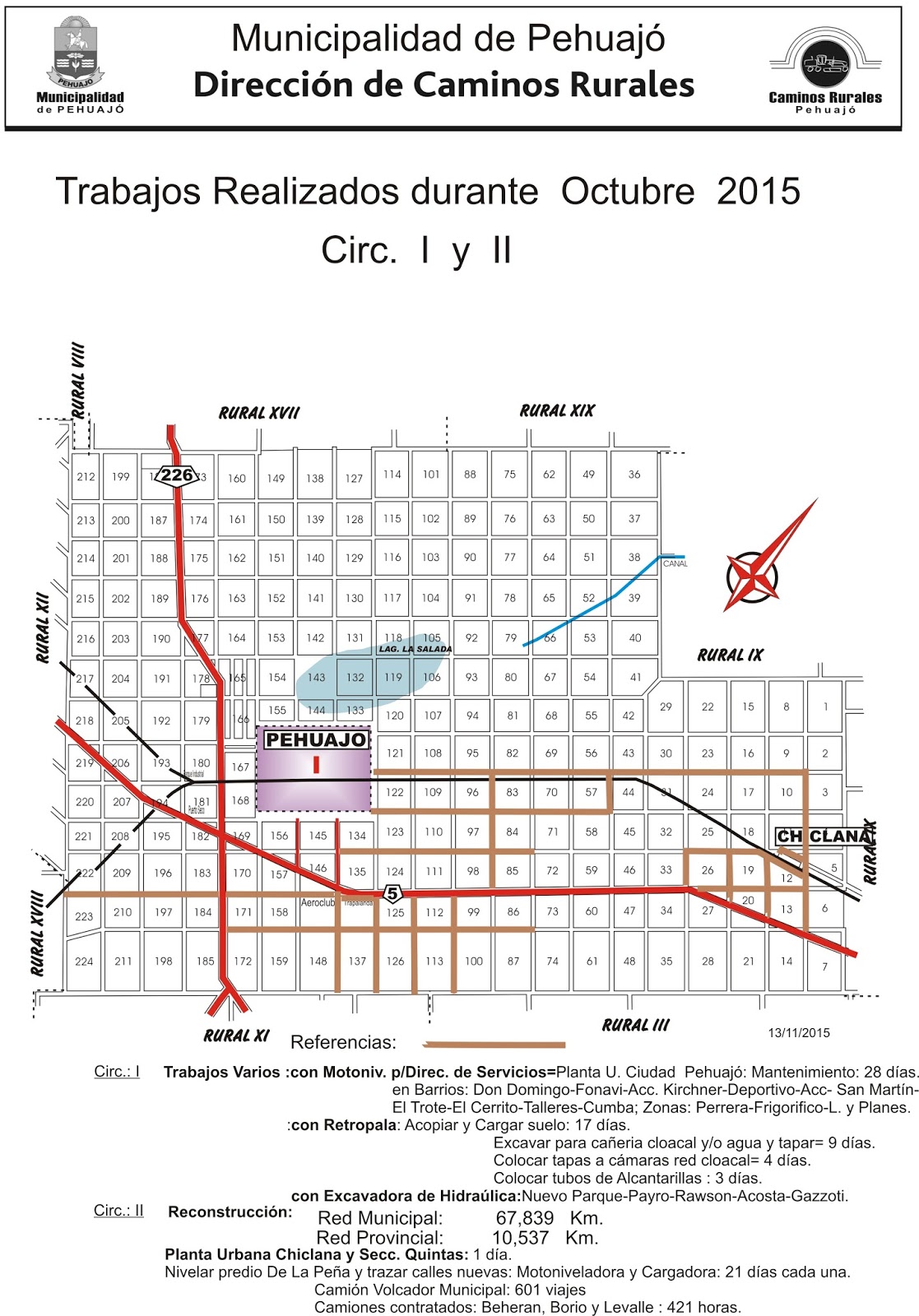

PLANOS DE TRABAJOS REALIZADOS EN OCTUBRE 2015
